第一、工程概况
广州空调孔加固-排烟孔加固-消防孔加固-梁孔加固修复工程位于广州市,现应业主要求,广州混凝土梁因装修开排烟孔需要修复,排烟孔位于厨房外墙梁,排烟孔直径200mm,现场勘察发现孔内共切断钢筋箍筋4根,排烟孔修复梁具体位置如下:

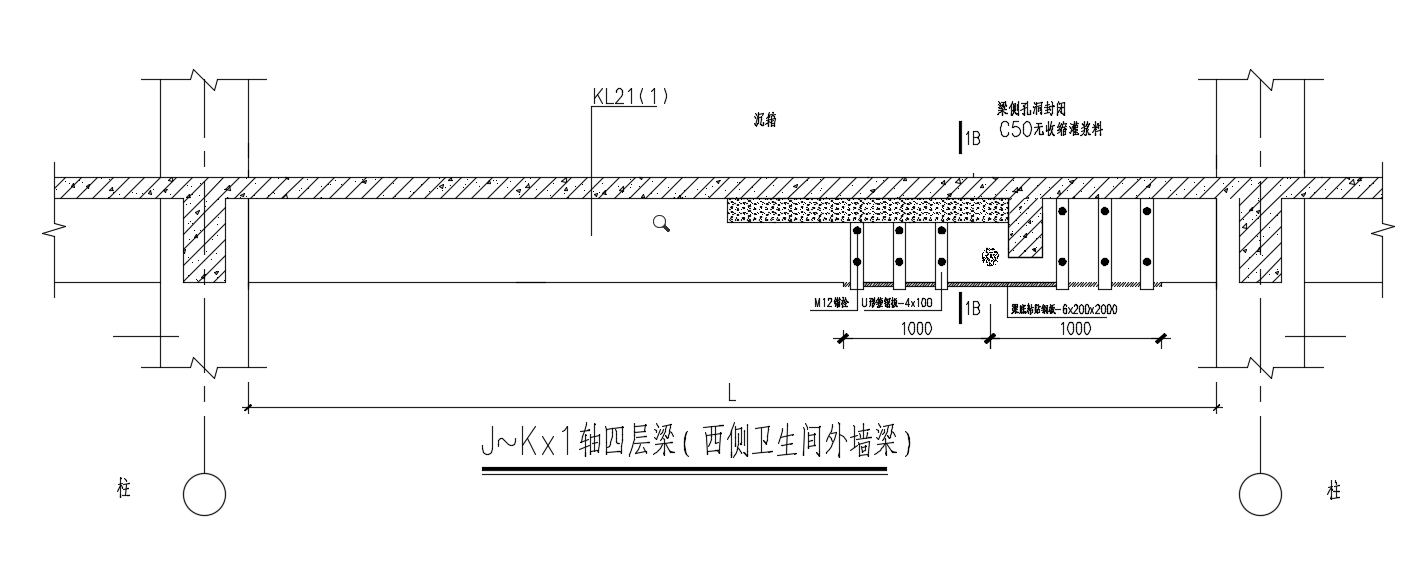

梁开孔现状如下图:
|
第二、编制依据
1、《混凝土结构加固设计规范》 BG50367-2013;
2、《建筑结构加固工程施工质量验收规范》 BG50550-2010;
3、其他相关资料;
第三、施工范围
广州空调孔加固-排烟孔加固-消防孔加固-梁孔加固混凝土梁因装修开排烟孔需要修复。
第四、施工准备
(一)施工准备
1、技术准备工作
由项目经理组织技术人员熟悉施工图纸,正确理解设计要求,根据施工图纸及
实际情况,按照有关规范要求,做好施工前各项准备工作。
2、劳动力准备工作
根据施工组织设计和进度控制计划要求,组织施工作业人员进场,并相应做好办公室等临时设施的布设。
3、材料、设备准备工作
根据设计图纸和业主相关要求,详细计算各项材料需用量,制订材料采购、加工和进场计划。根据施工组织设计和进度控制计划要求调配相关设备,并确认机械性能是完好的。
第五、主要施工方法和施工工艺
施工整体顺序(施工顺序示意图)
凿除批荡层—钢筋断裂的凿除钢筋裸露—钢筋焊接-模板安装-浇筑灌浆料-拆模,凿除多余混凝土,修平。
1、凿除批荡层,采用角磨机切割边线。
2、钢筋断裂的凿除钢筋裸露,长度和深度满足焊接要求。
3、对已经切断的钢筋,采用相同型号钢筋焊接替换,焊接长度10d,满焊。
3、模板按装,灌浆料强度高,流动性好,装模板的密封性要好。
4、浇筑高强灌浆料。
5、拆模,凿除多余混凝土,修平。

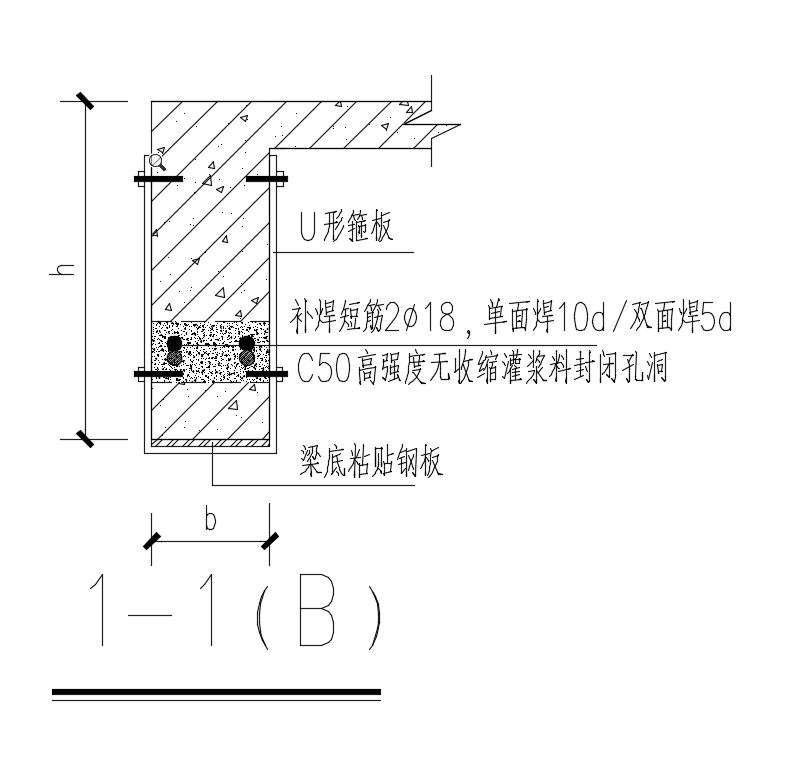

空调孔加固-排烟孔加固-消防孔加固-梁孔加固修复方案如下图:
第六、资源供应计划
(一)劳动力计划
加固技术工:2人,
施工负责人1人
(二)主要施工机具计划
拟投入的主要施工机械设备表
序号 |
机械或 设备名称 |
数量 |
备注 |
1 |
铲刀 |
1 |
|
2 |
角磨机 |
2 |
|
3 |
电线 |
2 |
|
4 |
焊机 |
1 |
|
5 |
电钻 |
2 |
|
第七、施工进度计划
本工程计划投标总工期为3天,发生人力不可控制的情况影响工期时,工期适当顺延,结构鉴定不含在工期内。
